HÀNH TRÌNH KIẾN TẠO THÀNH PHỐ NGHỆ THUẬT VISTA NAM AN KHÁNH: CẬP NHẬT TIẾN ĐỘ THÁNG 07/2026 HÀNH TRÌNH KIẾN TẠO THÀNH PHỐ NGHỆ THUẬT VISTA NAM AN KHÁNH: CẬP NHẬT TIẾN ĐỘ THÁNG 07/2026
HÀNH TRÌNH KIẾN TẠO THÀNH PHỐ NGHỆ THUẬT VISTA NAM AN KHÁNH: CẬP NHẬT TIẾN ĐỘ THÁNG 07/2026

01.08.2026

HÀNH TRÌNH KIẾN TẠO THÀNH PHỐ NGHỆ THUẬT VISTA NAM AN KHÁNH: CẬP NHẬT TIẾN ĐỘ THÁNG 07/2026

Tiếp nối những điểm sáng trên công trường trong nửa đầu năm, bước sang tháng 07/2026, đại đô thị Vista Nam An Khánh tiếp tục duy trì nhịp độ thi công bứt tốc. Từng phân khu nhà ở, hệ thống tiện ích và cảnh quan xanh đang ngày một hoàn thiện, khẳng định năng lực thực thi và cam kết bền bỉ của SJ Group trên hành trình kiến tạo “Thành phố nghệ thuật, di sản phía Tây Thủ đô”.

Với định hướng quy hoạch bài bản lấy giá trị bền vững làm nền tảng, SJ Group đang từng bước hiện thực hóa tầm nhìn về một khu đô thị xanh, hiện đại và giàu bản sắc. Dưới đây là những cột mốc tiến độ nổi bật tính đến hết tháng 07/2026:

Phân khu Thấp tầng: Tăng tốc thi công, bám sát các cột mốc khối lượng

Bước sang tháng 7, hàng loạt các dãy nhà tiếp tục ghi nhận những tỷ lệ hoàn thành ấn tượng, cụ thể:

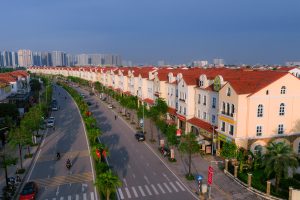

  • Phân khu Vista Serena: Hạng mục thi công 71 căn thấp tầng đang duy trì ổn định, đạt 45% khối lượng hợp đồng.
  • Phân khu Vista Garden: Các dãy thấp tầng (TT27, TT27A) với quy mô 87 căn ghi nhận tiến độ bứt phá mạnh mẽ, đạt 55% khối lượng hợp đồng. Còn hạng mục thi công 25 căn thấp tầng (TT25, TT30, TT31) cũng bám sát kế hoạch với tiến độ đạt 48% khối lượng hợp đồng.

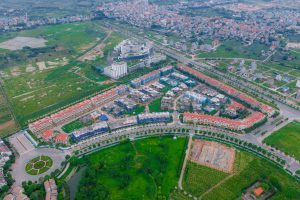

Thi công Vista Serena

Hạ tầng & Tiện ích chú trọng sức khỏe: Từng bước hoàn thiện hệ sinh thái

Kiên định với mục tiêu kiến tạo một không gian sống nâng cao sức khỏe thể chất và tinh thần cho cộng đồng, song song với tuyến đường dạo bộ Ecopath, siêu thị V-Mart hay các công viên nội khu đã hiện hữu, SJ Group đang gấp rút hoàn thiện các tiện ích trọng điểm mới:

  • Tổ hợp Sân Pickleball: Đạt 65% khối lượng hợp đồng. Với tiến độ hiện tại, hạng mục này dự kiến sẽ hoàn thiện toàn bộ hạ tầng kỹ thuật trong tháng 9, tiến tới chính thức vận hành từ tháng 10. Tổ hợp này hứa hẹn sẽ là mảnh ghép hoàn hảo, mở rộng không gian vận động ngoài trời cho cư dân.
  • Bãi đỗ xe P1: Để chuẩn bị sẵn sàng hạ tầng phục vụ cư dân, hạng mục thi công phần ngầm và hàng rào của bãi đỗ xe P1 đã xuất sắc cán đích 90% khối lượng hợp đồng, sẵn sàng cho các giai đoạn triển khai kiến trúc bên trên trong thời gian tới.

Bãi đỗ xe đạt 90% khối lượng

Cảnh quan xanh: Kiến tạo không gian sống sinh thái bền vững

Hệ cảnh quan cây xanh và giao thông nội khu luôn được SJ Group dành nhiều tâm huyết nhằm cải thiện vi khí hậu và nâng tầm chất lượng sống. Trong tháng 7, công tác chỉnh trang đô thị tiếp tục được đẩy mạnh:

  • Chỉnh trang trục đường nội khu: Hạng mục hoàn thiện, chỉnh trang cảnh quan Tuyến I (Đoạn 1, 2) tại khu vực trục đường Nam An Khánh đã đạt 45% khối lượng hợp đồng. Cùng với tuyến Liên Khu 8 và đường An Thịnh, sự đồng bộ của trục Nam An Khánh sẽ góp phần hoàn thiện mạng lưới giao thông cảnh quan của toàn khu.
  • Phủ xanh dự án: Công tác trồng, duy trì và chăm sóc hệ thống cây xanh trên toàn dự án tiếp tục được triển khai bám sát tiến độ. Những mảng xanh đang ngày càng bắt rễ sâu và phát triển mạnh mẽ, dần hợp nhất cùng các hồ điều hòa để kiến tạo nên hệ sinh thái xanh xuyên suốt, hiện thực hóa định hướng “nhà phát triển đô thị xanh” của SJ Group.

Mỗi tỷ lệ phần trăm được nâng lên, mỗi hạng mục được hoàn thiện là một bước tiến gần hơn tới ngày Vista Nam An Khánh chào đón cộng đồng cư dân tinh hoa. Bằng năng lực triển khai nhất quán, SJ Group cam kết sẽ tiếp tục tập trung tối đa nguồn lực, đưa dự án về đích đúng hạn với chất lượng cao nhất.
